宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦一期露天開采工程
發布時間:2020-07-30
安全評價單位名稱 |
江西贛安安全生產科學技術咨詢服務中心 |
項目名稱: |
宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦一期露天開采工程安全設施驗收評價報告 |
簡 介: |
|
該礦山采礦權人為宜春紅獅水泥有限公司。
宜春紅獅水泥有限公司年產300萬噸水泥石料用灰巖開采項目于2020年3月13日取得宜春市袁州區發展和改革委員會備案通知書,項目備案號:2019-360902-10-03-000642。
礦區300m范圍內原有居民房已拆遷,現300m范圍內無民房;300m范圍內沒有其他重要建構物,蒼前小學、蒼前村委會均在礦界東北側900米以外;一期開采范圍西側100m有承擔宜春紅獅水泥有限公司生產線建設施工的安裝公司臨時工棚和辦公室等建筑物,據了解,在生產線建設工程安裝完成后將會拆除;南側100m有礦山辦公室和破碎站;東南側150m有一路供應宜春紅獅水泥有限公司用電的110kV高壓線路,該路高壓線路產權為宜春紅獅水泥有限公司所有,該路高壓線在礦山建設開始之后架設;1000m可視范圍內無國道、省道、高速公路及鐵路。礦區周邊環境一般。
該礦開采的礦體為石灰石,不含有毒,有害物質,對周邊環境無大的影響。
袁州區蒼前礦區水泥用灰巖礦為一新建的露天開采礦山,作為已建成的宜春紅獅水泥有限公司的水泥生產線的配套礦山。公司《營業執照》統一社會信用代碼:913609020768572625,有效期至2063年8月22日。礦山采礦許可證,由宜春市自然資源局頒發,證號:C3609002019077100148349,生產規模:300萬噸/年,礦區面積:0.7196平方公里,礦區由12個拐點圈定,開采深度:由310.6m至170m標高,有效期至2020年7月30日,礦山采礦許可證延期手續正在辦理之中。
袁州區蒼前礦區水泥用灰巖礦根據采礦許可證許可礦區范圍及地質儲量計算確定的范圍,盡量充分利用礦產資源,同時全面考慮周邊環境和礦山建設現狀等因素,經與業主充分溝通,并考慮礦區范圍內征地問題,礦山進行分期建設和開采,礦山(一期)開采工程礦區范圍內為東側+230m標高以上的礦體,礦區范圍內西側+310.6m~+170m及東側+230m~+170m標高的剩余礦石儲量作為二期和三期工程以后另行設計開采。
袁州區蒼前礦區水泥用灰巖礦(一期)露天開采工程采用山坡露天開采方式,產品為石灰巖原礦。采用深孔爆破作業,自上而下分臺階開采,機械鏟裝,汽車運輸。 |
|
安全評價項目組長: |
李永輝 |
技術負責人: |
管自強 |
過程控制負責人: |
檀廷斌 |
評價報告編制人: |
李永輝 |
報告審核人: |
鄧飛 |
參與評價工作的安全評價師: |
李永輝、陳浩 |
注冊安全工程師: |
/ |
技術專家: |
/ |
到現場開展安全評價工作的人員名單: |
李永輝、陳浩 |
時間和主要任務: |
2020年3月12日首次現場勘查,收集資料,2020年6月13日最終整改完成后現場復查,2020年6月26日企業組織專家對報告進行了現場評審,2020年7月出具正式評價報告。 |
評價報告: |
|
2019年4月宜春紅獅水泥有限公司委托贛州永安安全生產科技服務有限公司編制了《宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦安全預評價報告》,2019年9月委托海灣工程有限公司對袁州區蒼前礦區水泥用灰巖礦露天開采編制《宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦(一期)露天開采安全設施設計》(以下簡稱《安全設施設計》),2019年9月29日,宜春市應急管理局組織專家組進行了評審,評審通過后,2019年11月8日宜春市應急管理局出具了《關于宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦(一期)露天開采安全設施設計的審查意見》(宜市應急非煤項目設審[2019]12號)(以下簡稱《審查意見》),準許礦山按照《安全設施設計》進行基建施工。礦山按照《安全設施設計》基建工程內容進行基建施工,經過多個月的建設,基建工程已基本建設完成,安全設施建設完工,已投入使用。礦山進行了試生產,試生產期間,礦山各生產系統運行正常。根據宜春市應急管理局《審查意見》及相關法規要求,宜春紅獅水泥有限公司委托江西贛安安全生產科學技術咨詢服務中心對袁州區蒼前礦區水泥用灰巖礦(一期)進行安全設施驗收評價。
(一期)開采工程采用山坡露天開采方式,設計范圍面積 0.2784km2,開采標高為+305.7m~+230m。
總體自上而下分臺階開采,采場由西→向東推進,同一臺階采剝作業由北→南推進。
礦山按《安全設施設計》進行了工程建設。
根據《安全設施設計》基建工程建設要求,礦山在一期開采范圍內西、東側兩個山頭形成了西、東兩個基建工作面。

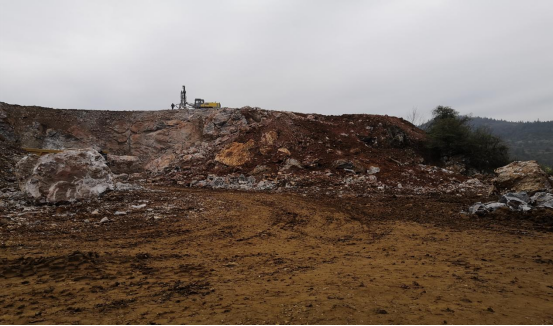

東側山頭表土已全部剝離,已形成290m,276m兩個平臺,290m平臺為首采平臺,276m為開采臺階和鏟裝平臺,運輸公路能從南側至276m平臺上,實現了平臺上鏟裝。臺階坡面角65°,290m鑿巖平臺長度60m,276m鏟裝平臺長度90m,寬度60m。
西側山頭表土已全部剝離,已形成285m,271m兩個臺階,285m臺階為剝離臺階,271m為開采臺階和鏟裝平臺,運輸公路能從西側至271m平臺上,實現了平臺上鏟裝。臺階坡面角65°,285m鑿巖平臺長度100m,271m鏟裝平臺長度90m,寬度80m。

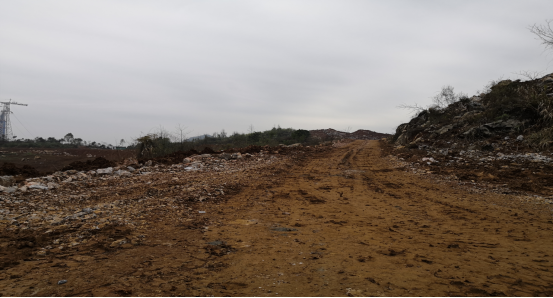

礦山開拓運輸公路:在礦區范圍內原有通行公路基礎上按《安全設施設計》進行了修坡和全面拓寬,運輸公路自東工作面經西工作面終點至水泥生產線原料車間卸礦點,連成一體。
爆破作業委托江西保寧爆破有限責任公司實施,雙方簽訂了委托爆破協議。

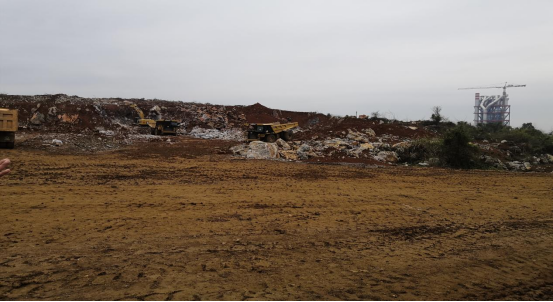

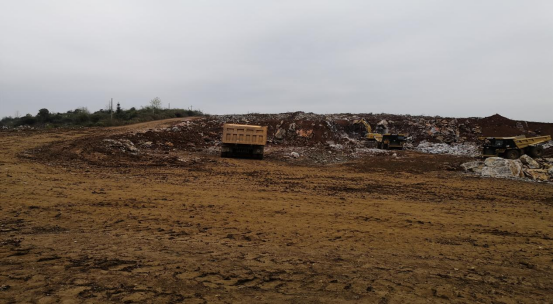

采用機械鏟裝、汽車運輸、大塊機械二次破碎。
采場為山坡露天開采,采用截排水溝截流后自流排水。
生產過程中產生的剝離表土層均能綜合利用(用于水泥配料用),所以本工程不設計排土場。
主要負責人沈有君,安全管理人員劉冬輝、姜曉杰均已參加培訓,并已取得宜春市應急管理局頒發的非煤礦山類相應的安全生產知識和管理能力合格證。
礦山編制了相應的生產安全事故應急預案,已在宜春市安全生產應急救援指揮中心進行備案,備案號:3609002020094,定期進行了應急預案的演練并做好記錄。
礦山制定了年度安全教育培訓計劃,并按照年度培訓計劃對從業人員進行了安全生產教育培訓,已為從業人員購買了礦山安全生產責任險。
袁州區蒼前礦區水泥用灰巖礦(一期)各項安全設施均按照《安全設施設計》建設工程內容進行建設,礦山安全設施未發生變更。
經過安全檢查分表的對照檢查評分,袁州區蒼前礦區水泥用灰巖礦(一期)否決檢查項11項,全部符合;普通檢查項74項,符合71項,符合率95.9%,袁州區蒼前礦區水泥用灰巖礦(一期)安全生產條件能滿足安全生產活動。
宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦(一期)露天開采工程通過建設和試生產,開采現場符合國家安全生產法律、法規、規章、規范的要求,安全設施符合《宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦(一期)露天開采安全設施設計》的要求。
評價結論:宜春紅獅水泥有限公司袁州區蒼前礦區水泥用灰巖礦(一期)露天開采工程安全設施具備安全生產驗收條件 |
|
提交時間: |
2020年7月30日 |
|
